JAN LUYKENSTRAAT: SLOOP

Geplaatst op: 10 januari 2012, laatste aanpassing: 24 mei 2012

Januari 2012, drie blokken beneden-en bovenwoningen in de Jan Luykenstraat worden dichtgeplankt.

April 2012, de woningen worden neergehaald (FILMPJE).
Mei 2012, de laatste woning wordt gesloopt.

Eerst worden de lege woningen dichtgeplankt (9 januari-9 februari).

lossen platen, februari 2012
dichtmaken met platen, februari 2012
boven-en benedenwoningen, februari 2012
achter (vanaf Jacob van Lennepplaats gezien), februari 2012
studentenwoning op de hoek, maart 2012
studentenwoning op de hoek, maart 2012

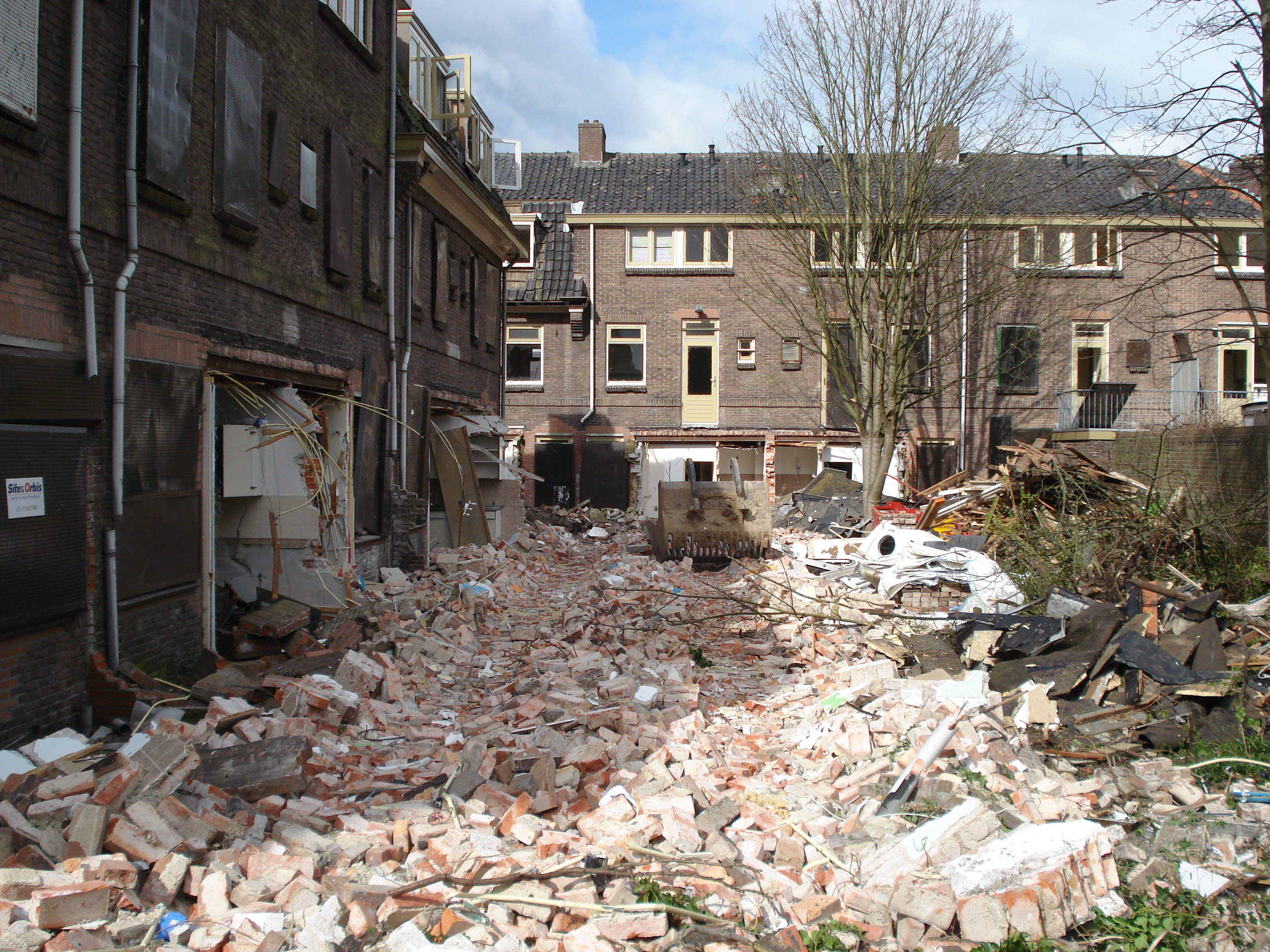

achter de woningen: gesloopt, maart 2012
studentenwoning op de hoek, maart 2012
studentenwoning op de hoek

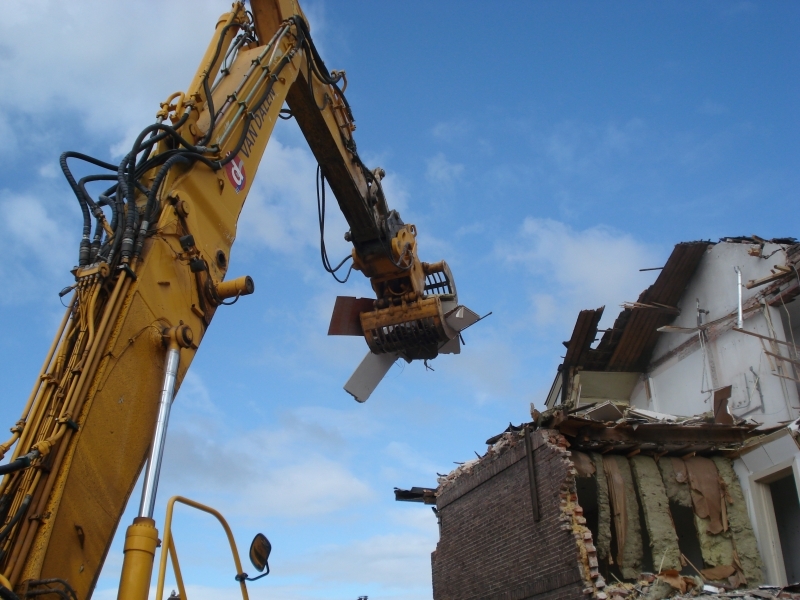

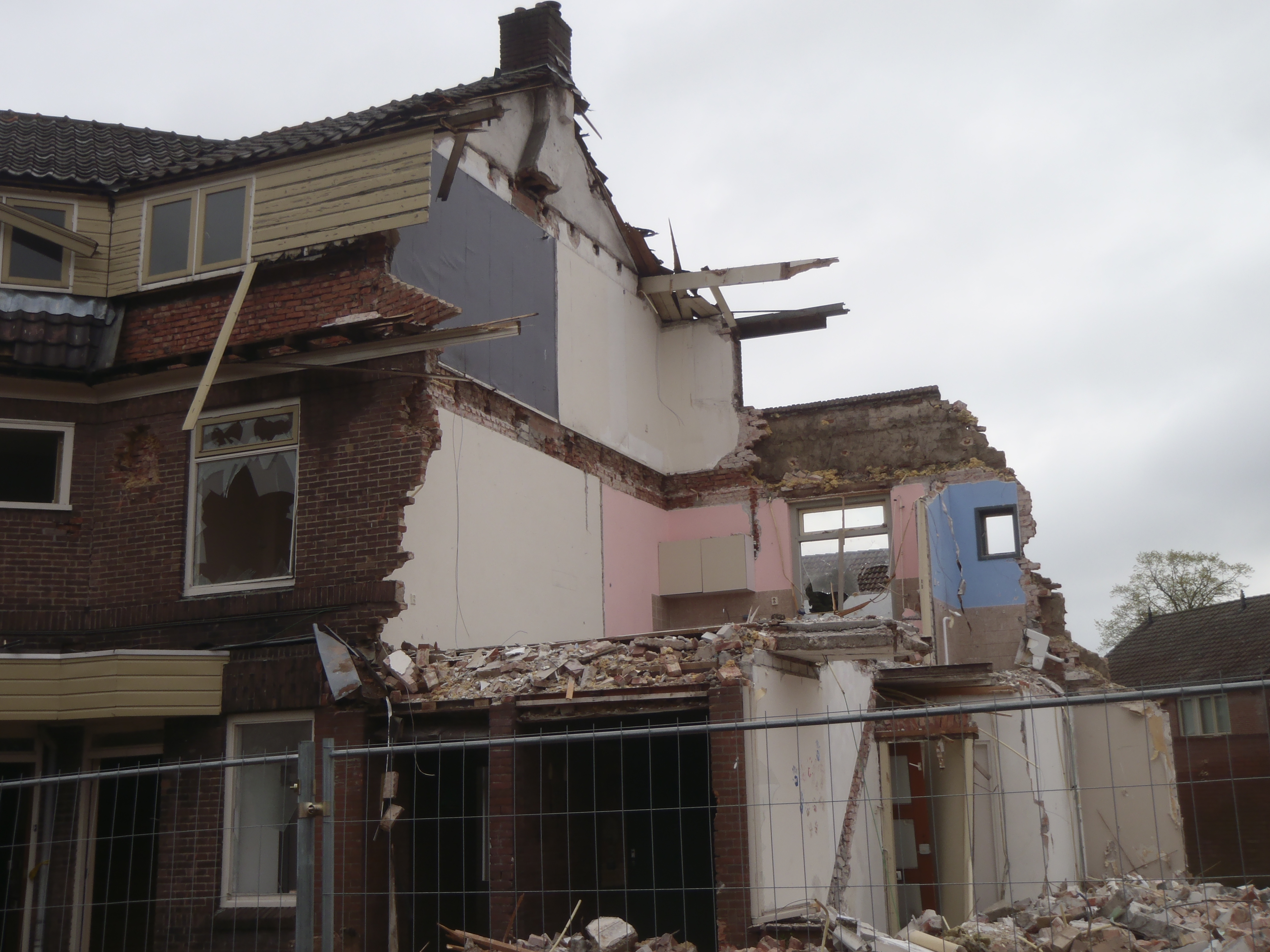

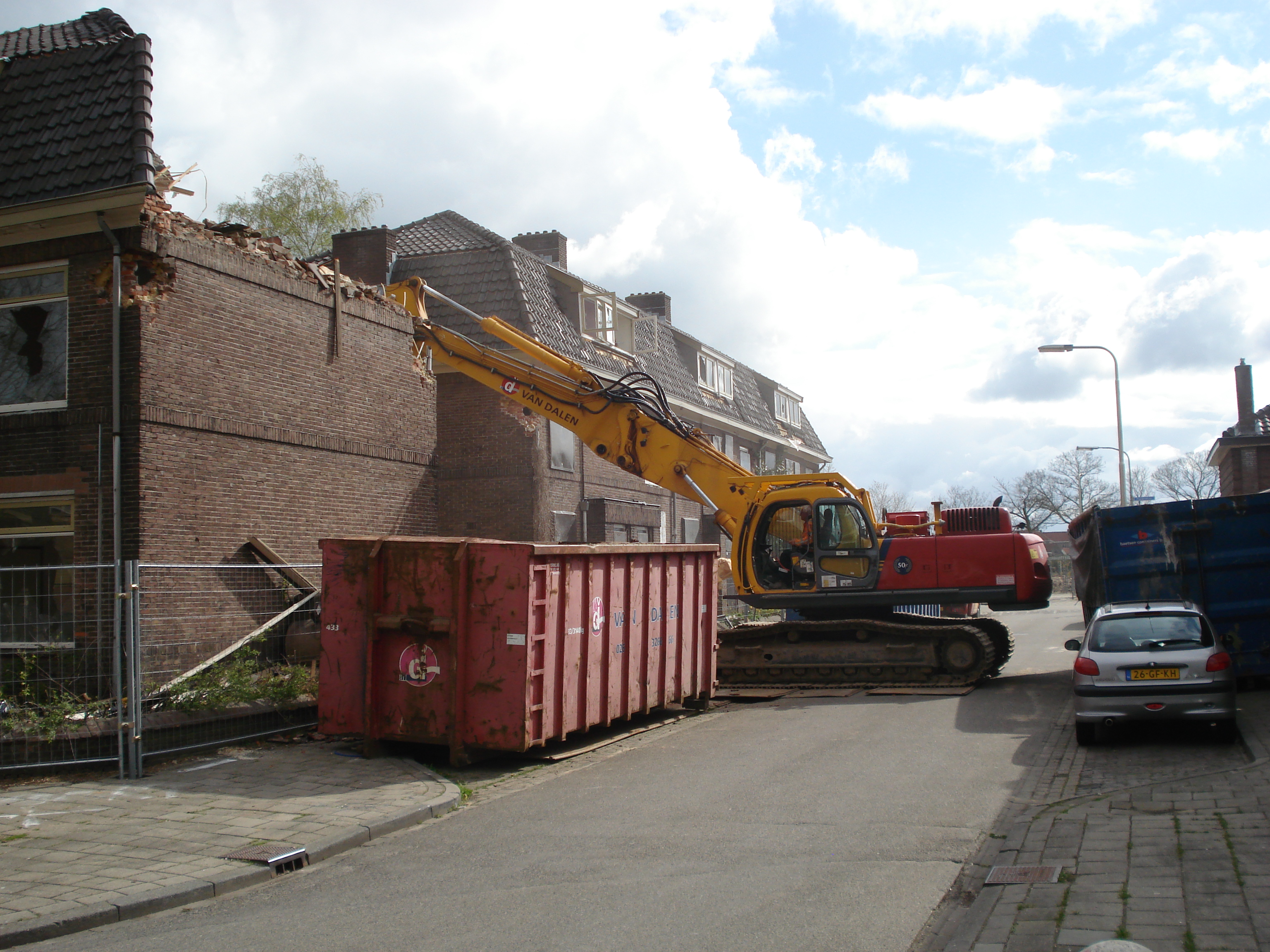

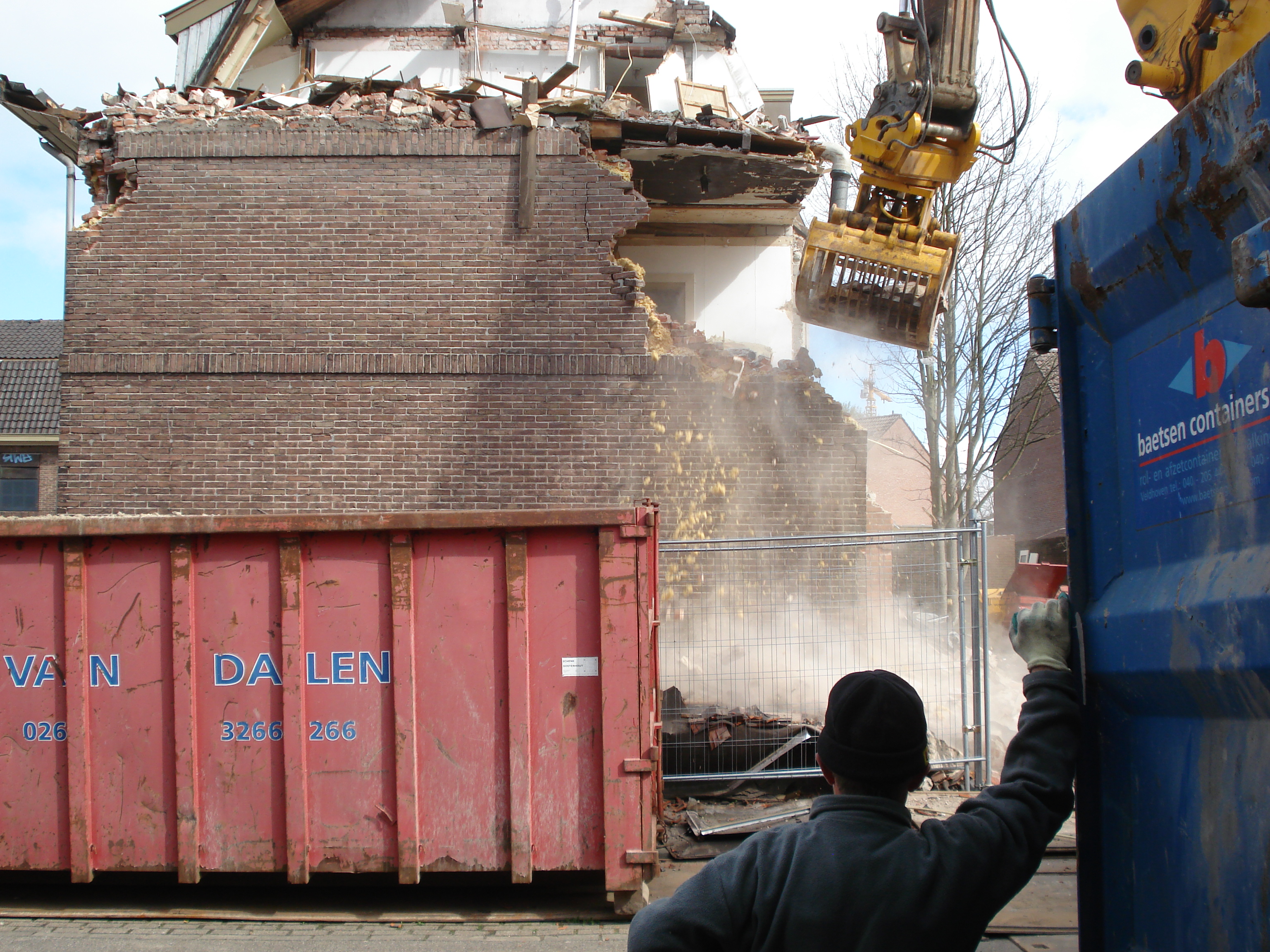

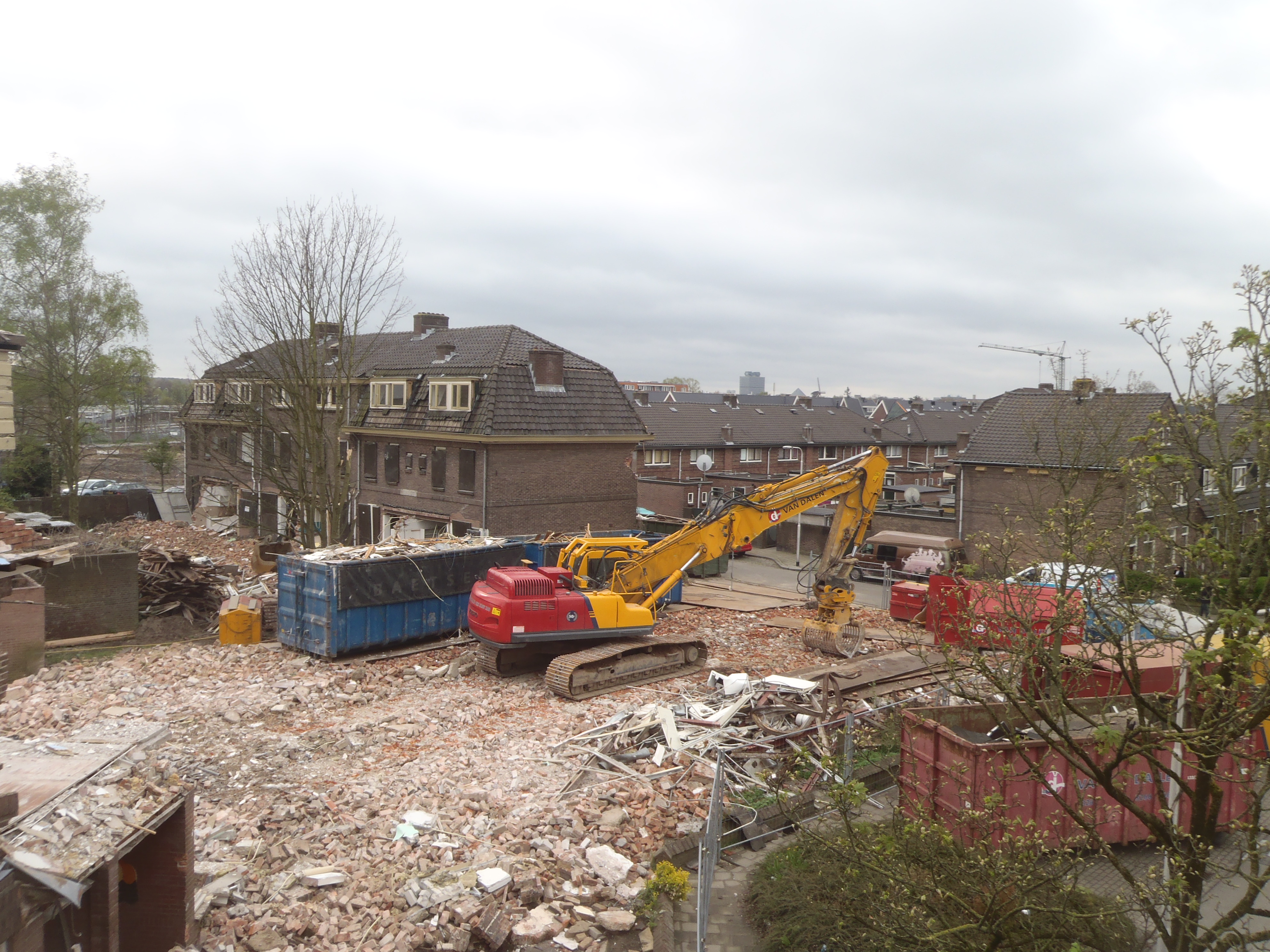

middelste van drie blokken, april 2012

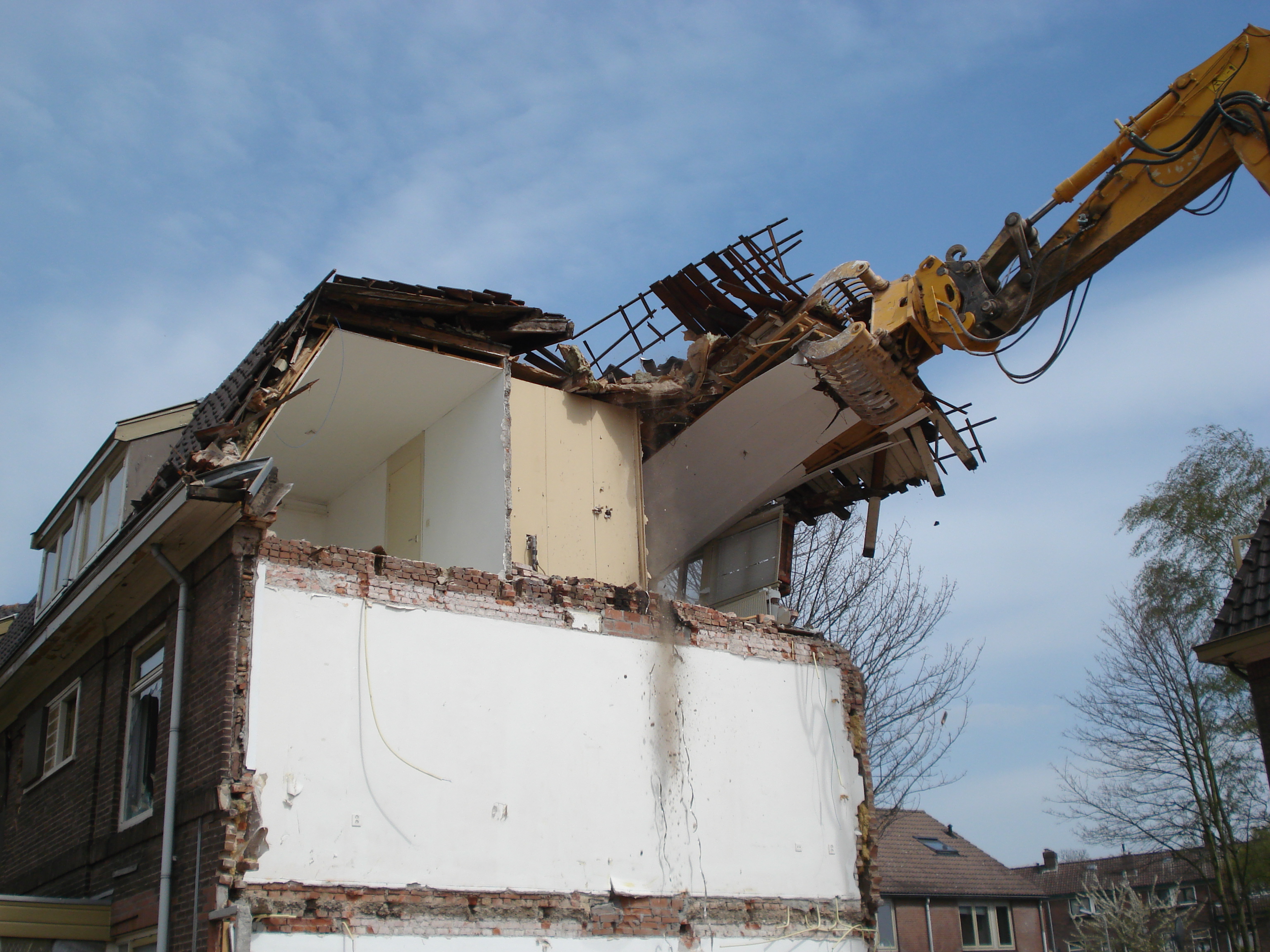

middelste blok wordt eerst gesloopt
middagpauze
middelste van drie blokken, april 2012
middelste van drie blokken, april 2012
middelste van drie blokken, april 2012
middelste van drie blokken, april 2012
middelste van drie blokken, april 2012
middelste van drie blokken, april 2012
middelste van drie blokken, april 2012

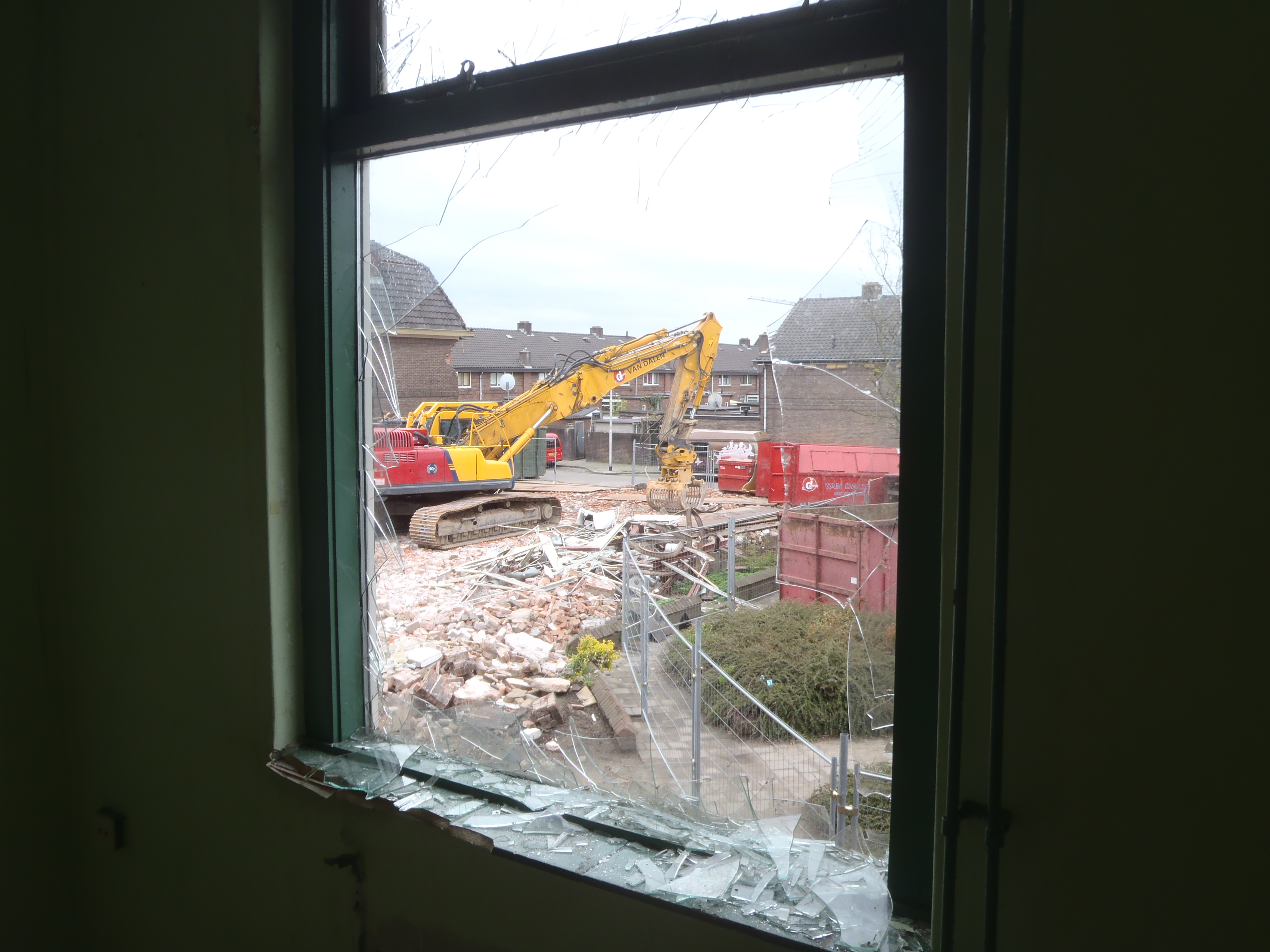

tunneltje naar Jacob van Lennepplaats, 23 april 2012

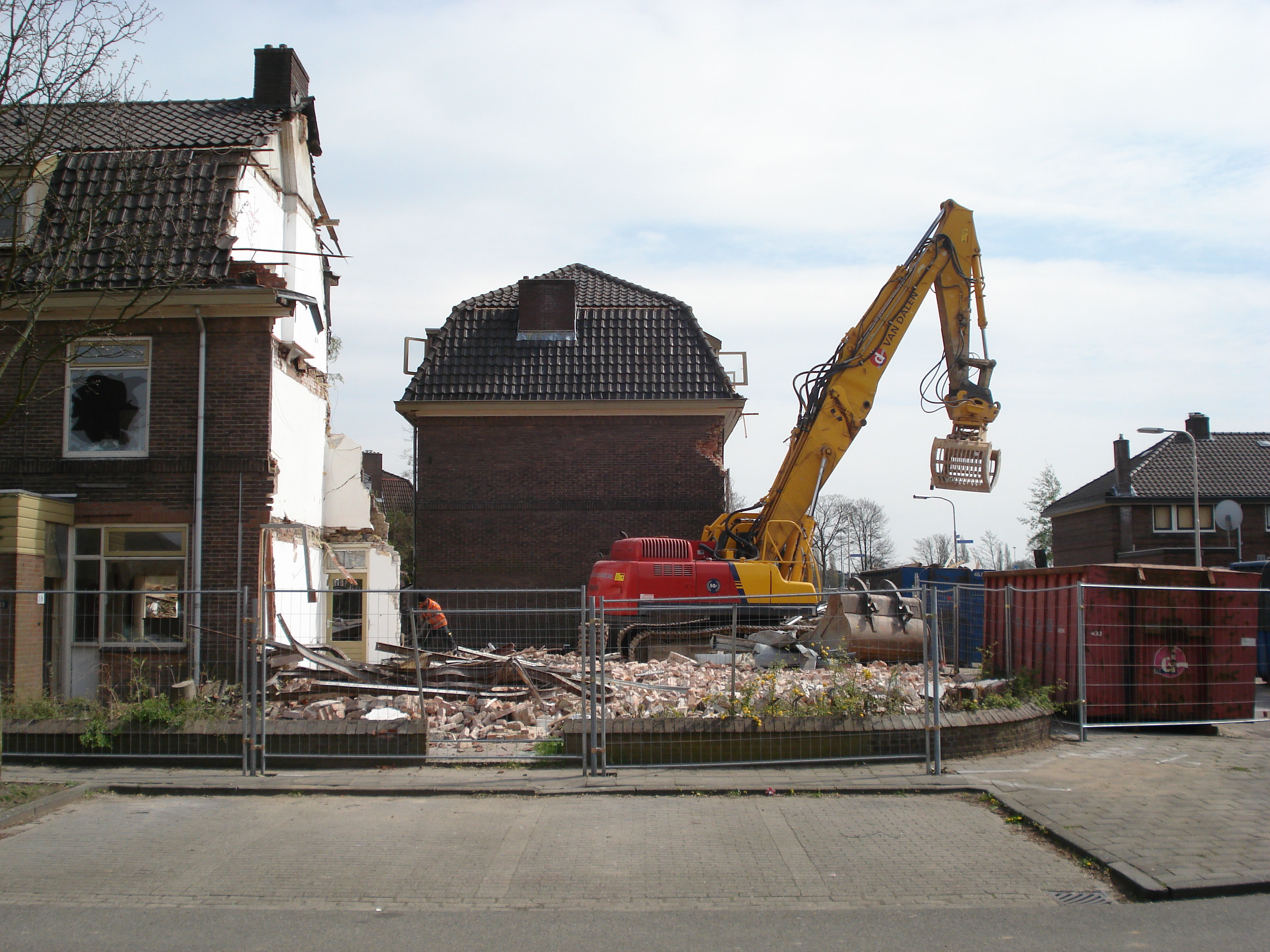

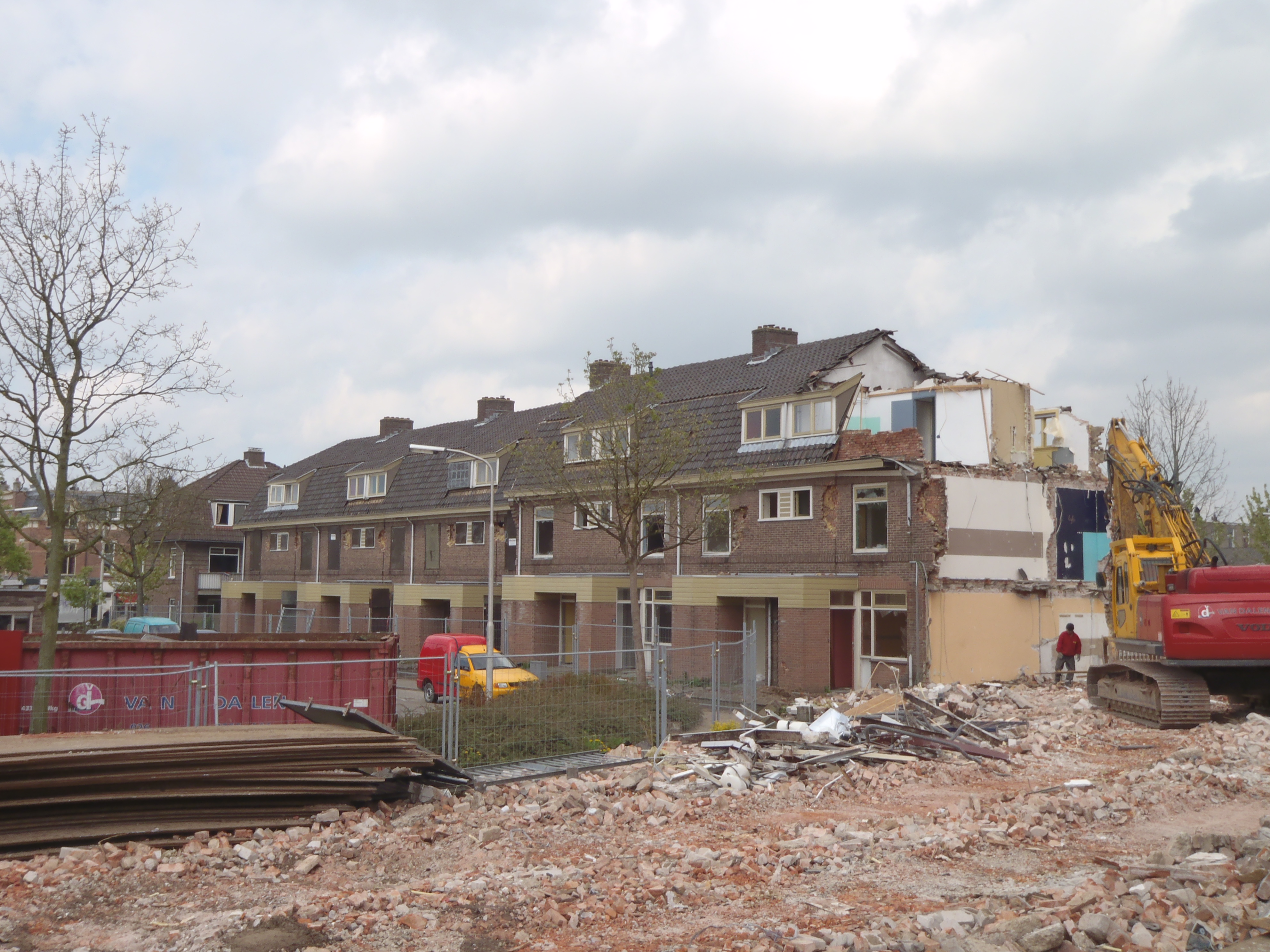

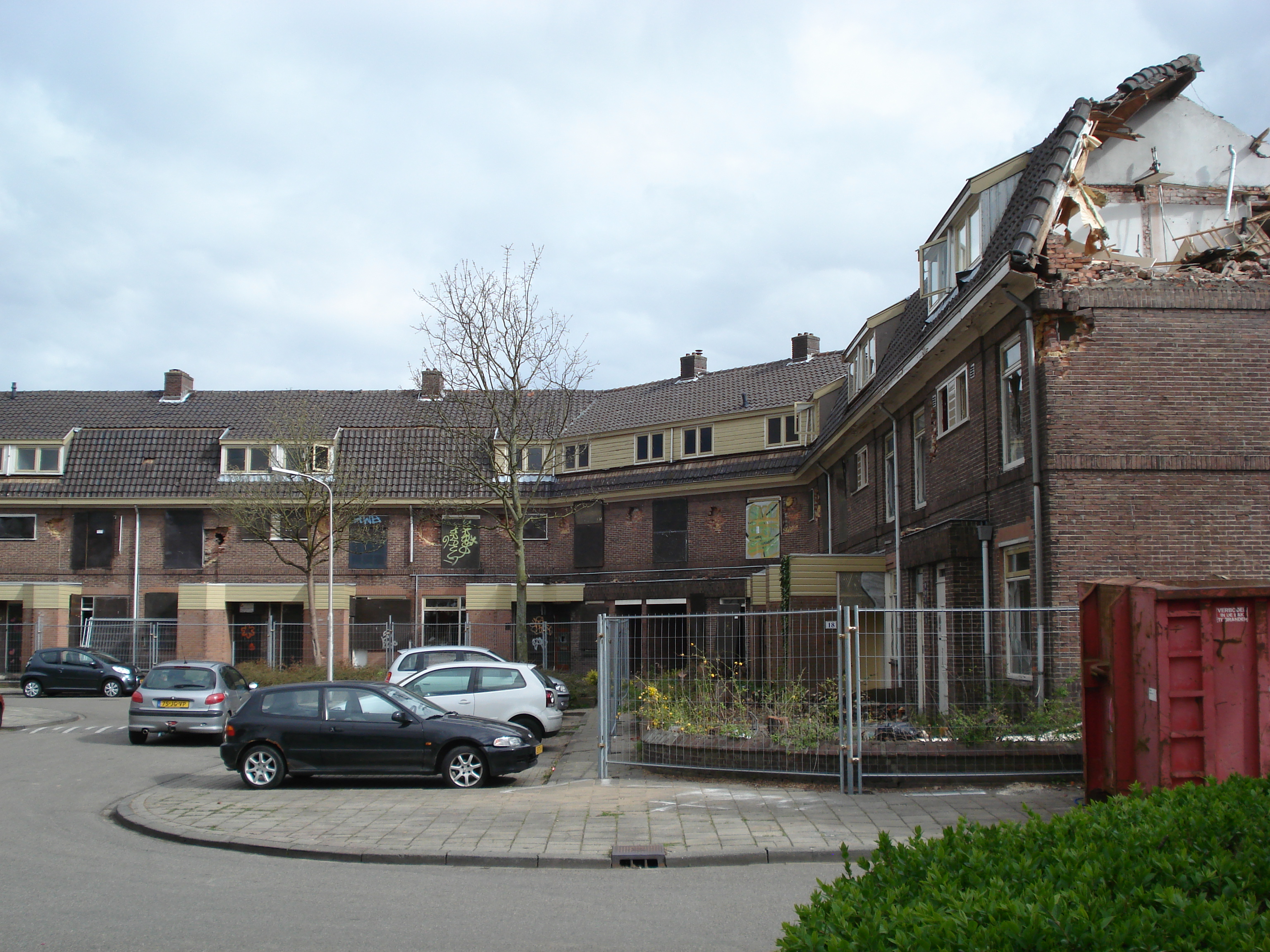

Start van de sloop van het tweede blok woningen, 24 april 2012
Links het tweede blok woningen wat in mei plat gaat

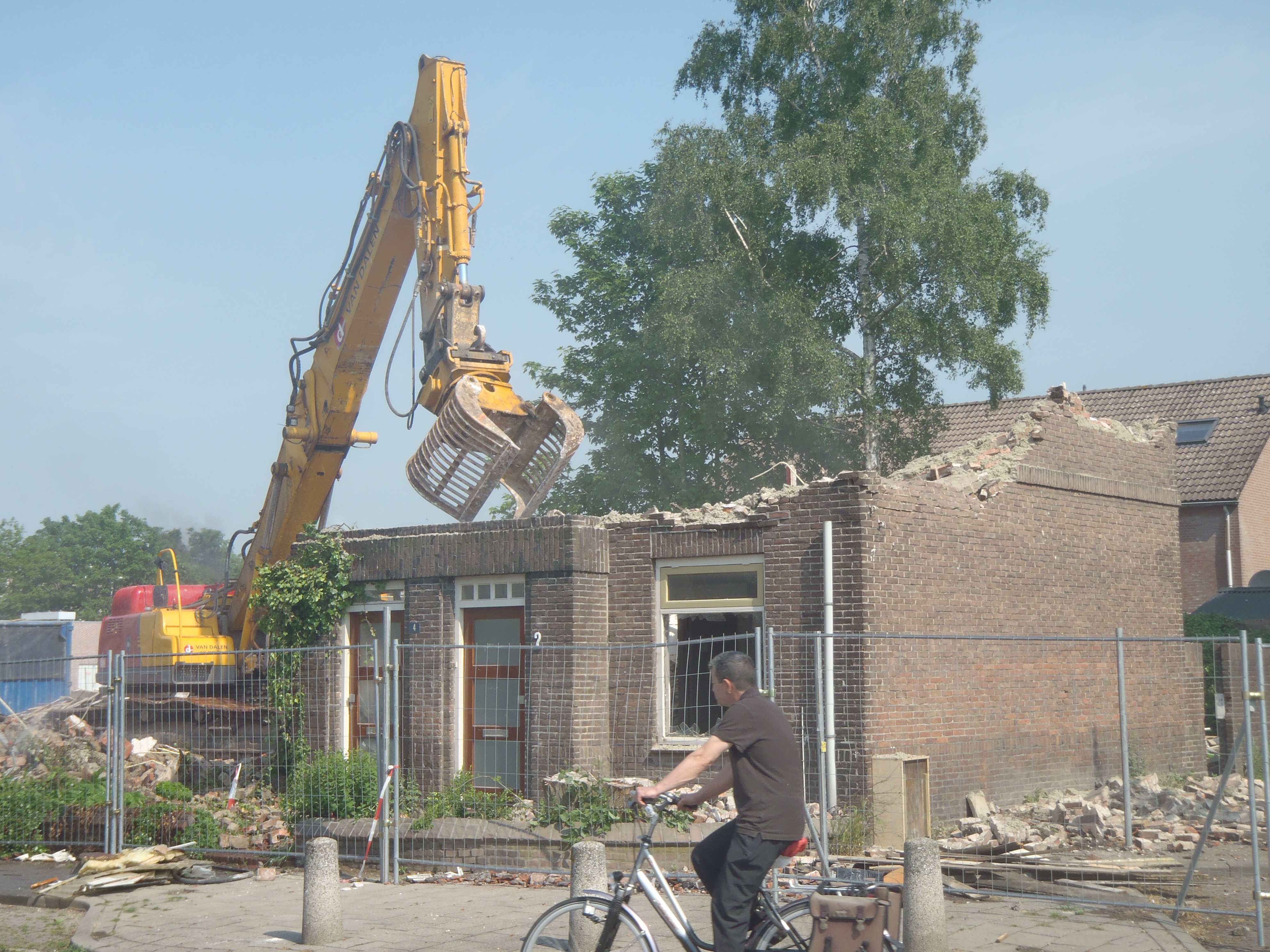

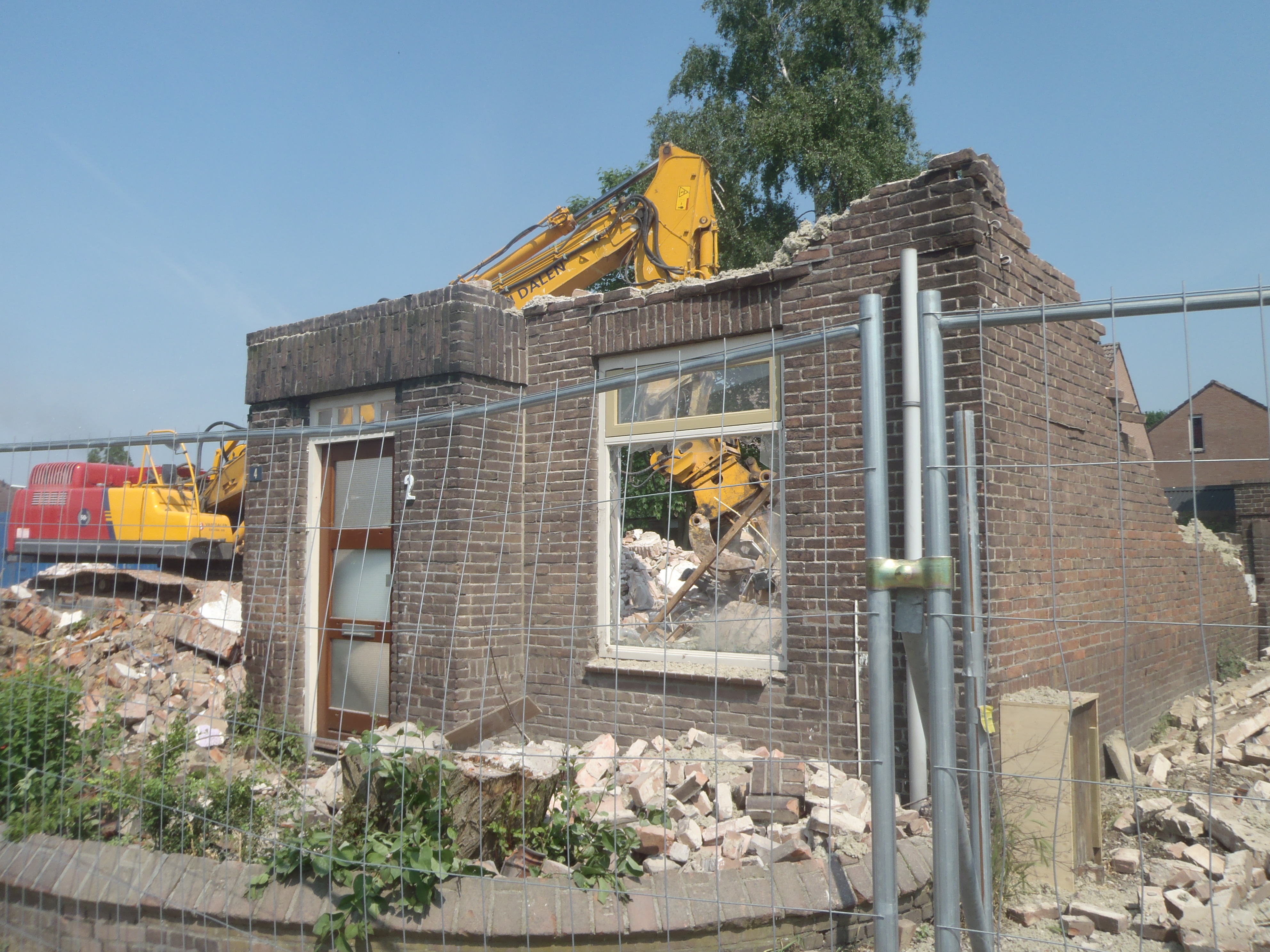

Sloop van het tweede blok, 8 mei 2012
Sloop van het tweede blok, 8 mei 2012

Wateraanvoer voor de stofbestrijding
Laatste woning van tweede blok (Willemswegzijde), 11 mei 2012

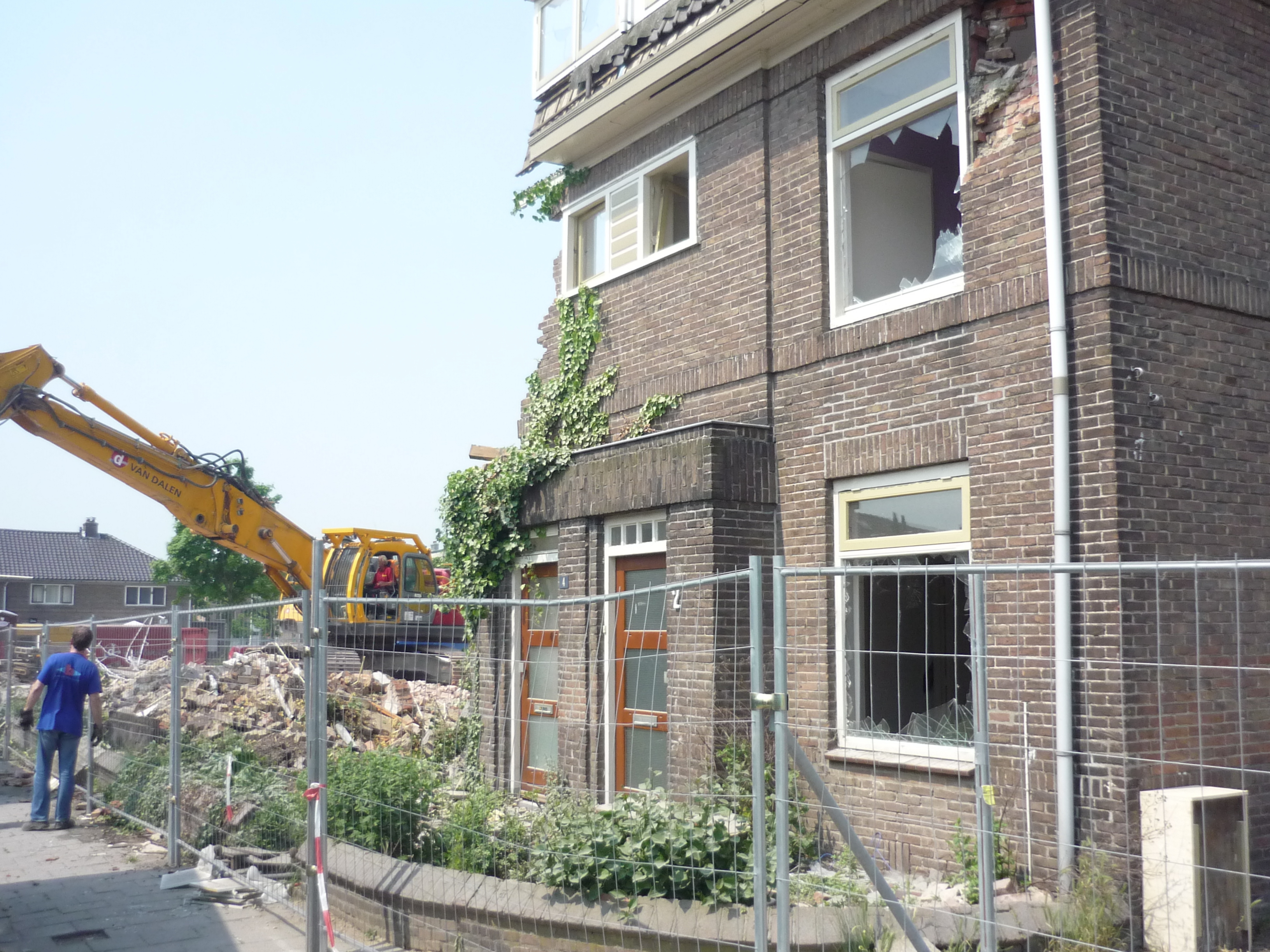

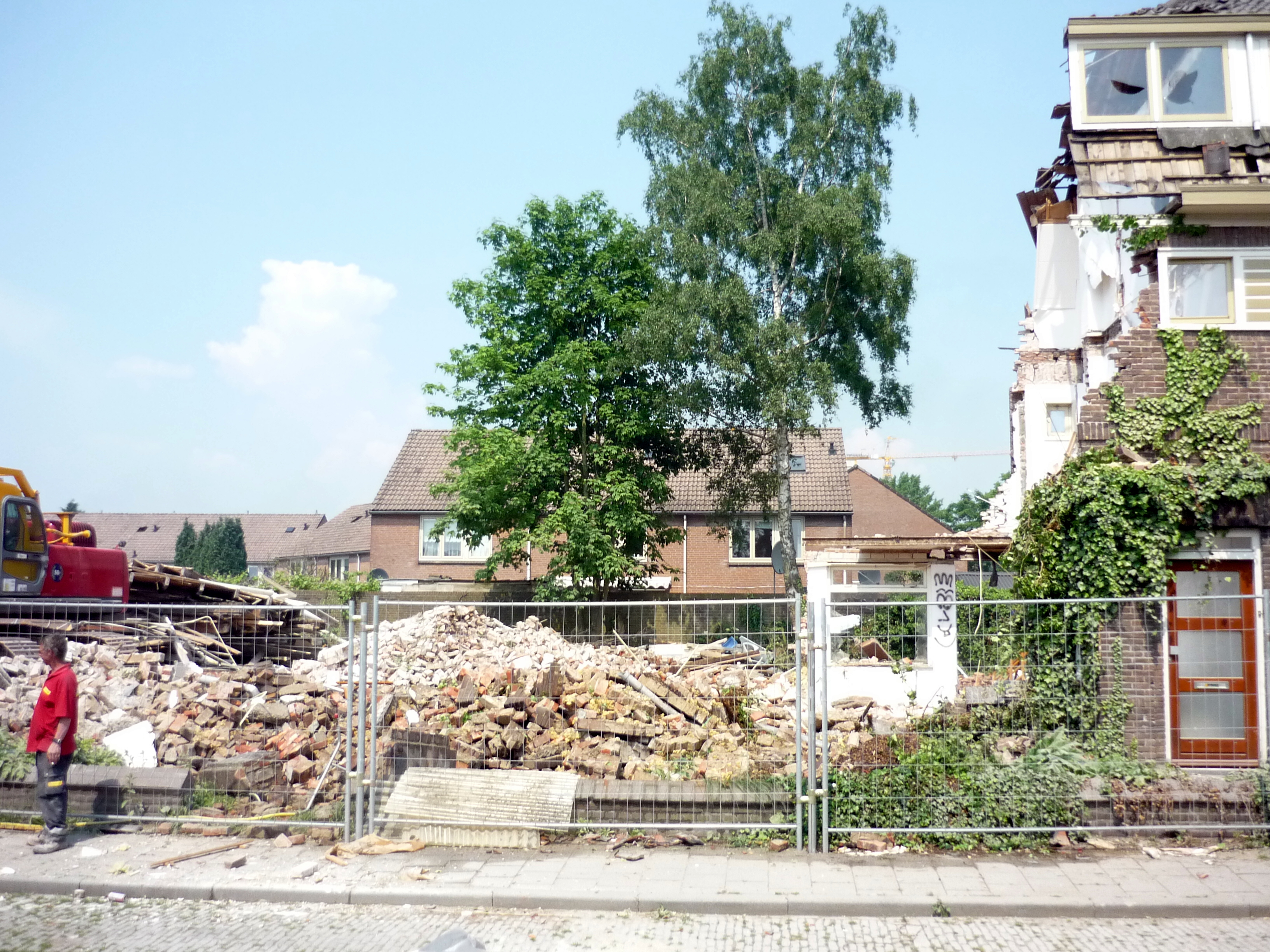

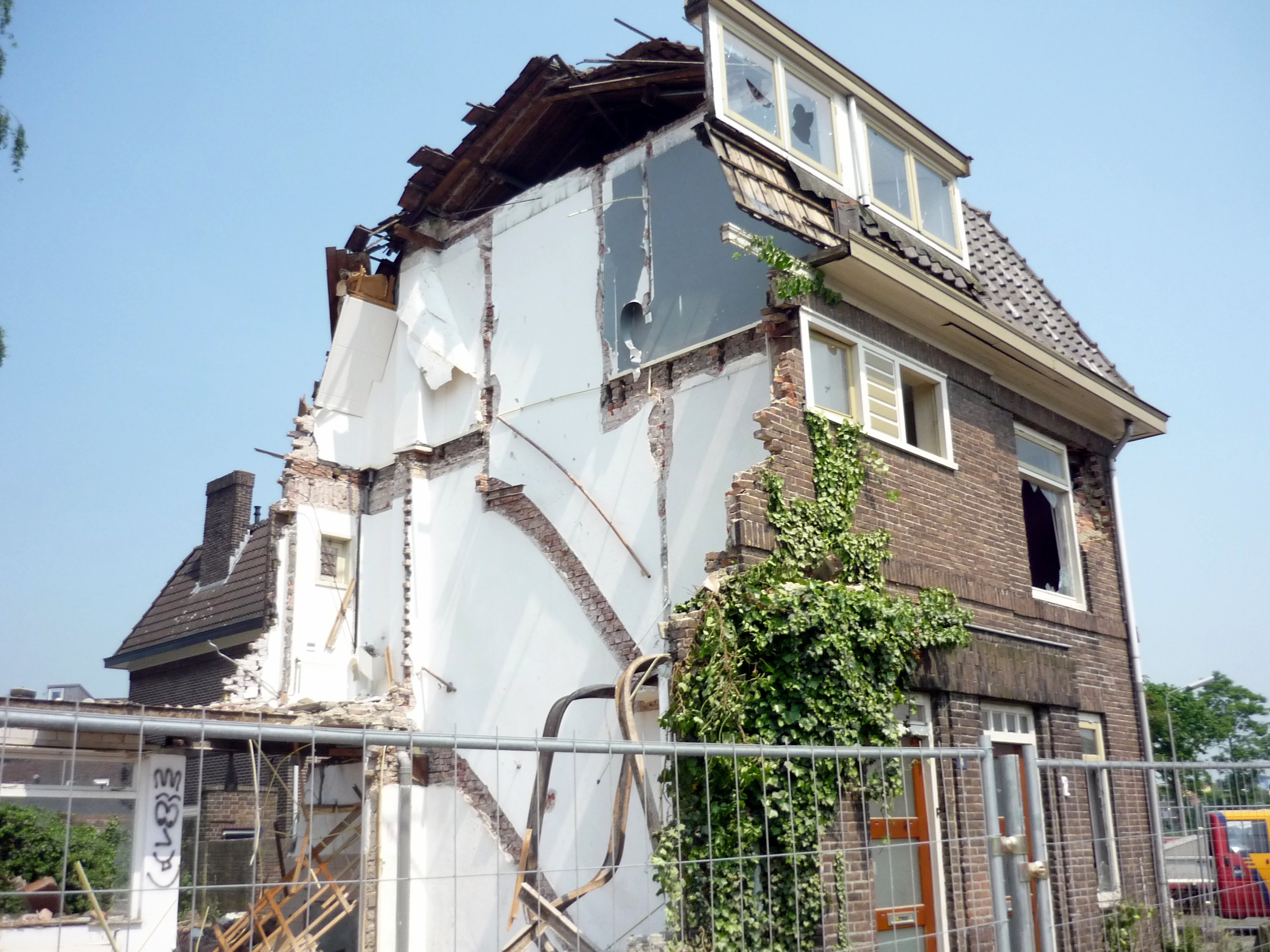

Laatste woning van derde en laatste blok (spoorkuil-kant) 23 mei 2012
Laatste woning van derde en laatste blok (spoorkuil-kant) 23 mei 2012
Laatste woning van derde en laatste blok (spoorkuil-kant) 23 mei 2012
Laatste woning van derde en laatste blok (spoorkuil-kant) 23 mei 2012
Laatste woning van derde en laatste blok (spoorkuil-kant) 23 mei 2012

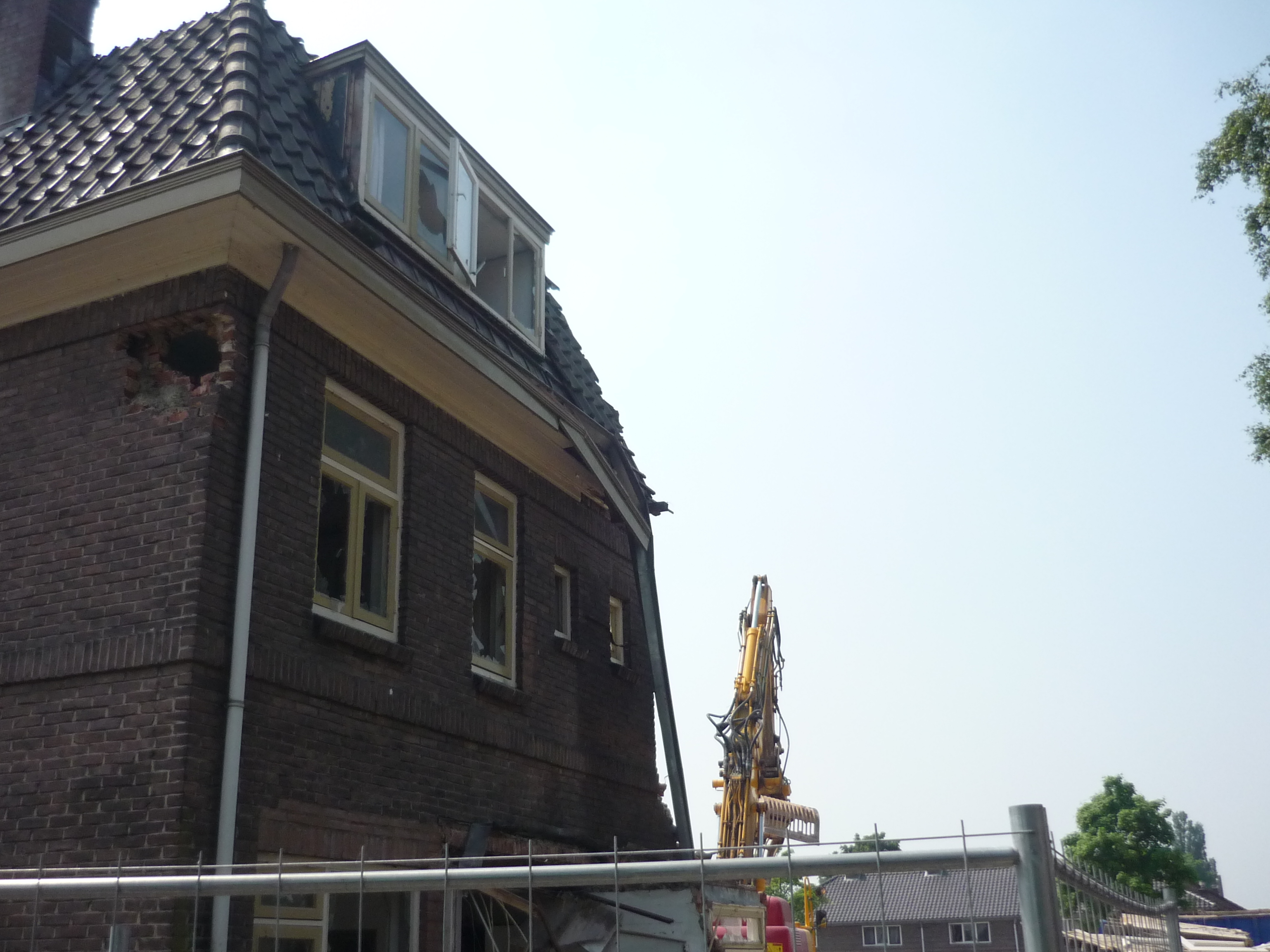

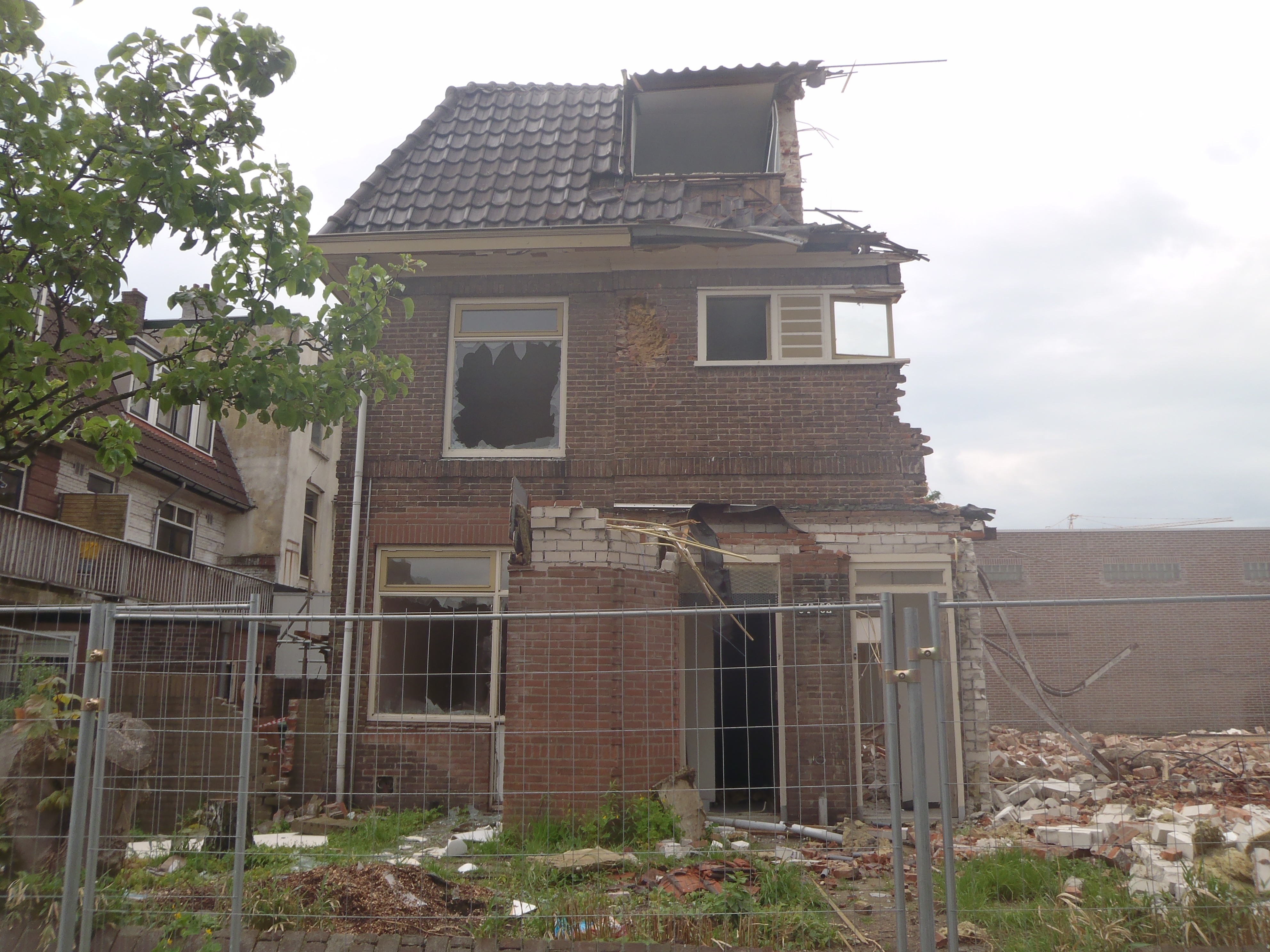

Laatste woning, 24 mei 2012
Laatste woning van derde en laatste blok (spoorkuil-kant) 23 mei 2012

In maart worden hekken geplaatst, gaten gemaakt en wat asbest gesaneerd.

Begin april begint start de sloop dan écht, sloper Van Dalen begint in het middelste blok.
Eind april is het tweede blok aan de beurt (richting Willemsweg),
eind mei het derde en laatste gedeelte.

In juni 2012 ligt alles plat.
